陇海路快速通道工程明年底完工
将建成为贯穿城市东西向的高架立交桥
主线高架设计为双向六车道,时速60公里

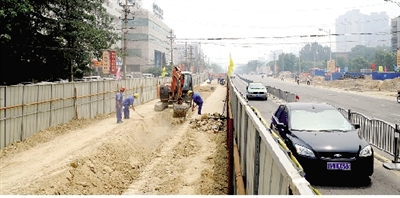

陇海高架快速路排水改迁工程施工现场
工人正在改迁排水工程

将建成为贯穿城市东西向的高架立交桥

主线高架设计为双向六车道,时速60公里

交通工程

随着南北向的京广快速通道的建成通车,高架快速路更体现出交通的快捷。昨日,记者从市建委了解到,陇海路快速通道工程正在抓紧进行管线迁改,即将进入全面施工阶段。按照计划,陇海路快速通道工程于2014年底完工,届时将成为贯穿城市东西向的高架立交桥。郑州晚报记者

李萌/文 马健/图

建设区域正在进行雨污水管网改建

陇海路建于上世纪60年代,贯穿郑州中心城区,沿线居住人口多,并且经过火车站及汽车客运站等车流人流密集区域。陇海路快速通道工程项目部工程部部长高东华告诉记者,目前陇海路快速通道工程所涉及的工程红线区域整治工程已经基本完成,正在进行污水和自来水管线的改迁工作。

陇海路供水管网项目部总经理马建国告诉记者,桐柏路至铁英街的给水改迁工程预计本月底完工。“在新管线尚未铺设完毕前,供水仍使用旧管线,不会对居民生活用水产生影响。”马建国说。与此同时,污水管网也在分段施工,整个污水管网西至昆仑路东至中州大道,目前已经完成管网铺设的50%,预计下月底基本完成全部污水改迁工作。

工程施工设计正在制定

按照城市道路规划,陇海路快速通道工程是我市“井”字加环形区域路网的重要组成部分,对加快郑州都市区建设、完善市政路网布局和改善市民出行条件起重大促进作用。

该工程东起京港澳高速东,西至西四环西,全长约29km(含南水北调桥梁段),全程分为三段:东段为京港澳高速至中州大道,中段为中州大道至西三环,西段为西三环至西四环。

快速通道除项目起点、终点为地面道路形式外,全线采用高架快速路+地面辅道行驶穿越中心城区,沿线建设互通式立交6座:西四环、西三环、京广路、中州大道、107辅道、京港澳高速;建设下穿隧道4处:陇海路下穿桐柏路、紫荆山路、黄河南路、东风南路隧道;在重要交会路口共设38条上下平行匝道。

高东华告诉记者,目前陇海路快速通道工程东段可研尚未批复,中段、西段可研已批复,西段初步设计已批复,正在进行施工图设计,中段正在进行初步设计。目前,陇海路快速通道工程东西两段各完成一根试验桩;中段正在进行污水和自来水管线改迁。

“陇海路快速通道工程从西向东将形成一条城市东西向的快速交通体系,更快捷地联系城市东西区域。”高东华说。

它将连接城市东西沿线区域

根据郑州市的城市道路规划,市区将建设一个“井字+环线”的快速通道系统。其中包括京广、陇海两条快速通道,以及金水路、花园路(紫荆山路)两条准快速路,环线则指的是三环快速通道。陇海快速通道则是“井”中的重要的东西向交通干道。

高东华告诉记者,陇海快速路主线高架双向六车道,设计行车速度每小时60公里,规划为城市快速路,主要提供中心城区至郑东新区跨区域的快速交通联系,承担中心城区对外交通的快速集散功能;地面道路双向六车道,设计行车速度为每小时40公里,规划为城市主干道。

在陇海路经过的区域中,将穿越郑州市多个重要商圈,这意味着它将承担起中心城区碧沙岗商圈、二七商圈、火车站及郑州东站综合交通枢纽等重要区域及组团的对外交通疏解及快速联系。另外,地面道路共设置公交站台30对,并一体化设计公交专用车道。

全面施工期间交通将受影响

陇海路快速通道工程作为城市建设重要投资项目,也采取BT模式,“竞争性谈判”即将进行。

在城市主干道进行建设,都将影响到现有交通。“目前三环快速路工程,地铁1、2号线工程都在建设,陇海路工程也将根据建设计划并考虑其他重点项目的建设进度,实时进行道路导改,尽可能减少对交通的影响。”项目部有关负责人告诉记者。

据悉,陇海路快速通道标准路段规划占地红线宽50米,一旦开始全面施工,有可能影响交通通行。交警部门透露,有可能采取或限制陇海路的私家车禁行,或是在部分区域采取禁行方式,只允许公交车、长途客车、出租车、警车、消防车、救护车等车辆通行。
